倉儲智能化升級改造的專業建議
近些年我們做的倉庫布局與設備集成的項目中,50%以上是現有倉庫的改造項目。就倉庫類型而言,這些現有倉庫改造項目不僅有生產企業的總倉、VMI倉、線邊倉,也有分銷企業和物流服務企業的中心倉和電商倉。觀察下來,企業需要對現有倉庫進行改造升級包括以下幾個主要原因:業務發生變化、原來倉庫布局規劃與設備選型不合理、原有倉庫自動化程度低、需要滿足更多的存儲和吞吐量、倉庫設備和基礎設施老化、人力成本上升和倉庫設備技術進步等諸多因素。根據我們的經驗,就像物流園區改造升級一樣,倉庫的改造升級往往比新建倉庫難度更大、需要考量的限制因素更多,這給設計方案設計帶來更多的限制和挑戰。有的倉庫改造升級項目需要土建與消防報批,例如倉庫新開門和開洞、消防分區的改變、地面與樓層定位加固等。我們做過的一個韓國海外電商倉升級改造,就要研究韓國當?shù)氐南勒咭蟆1疚膶⒔榻B物流倉庫智能化改造升級的方法論,以及分享一個工業品客戶倉庫改造升級的案例。
1、物流倉庫改造升級的六個步驟

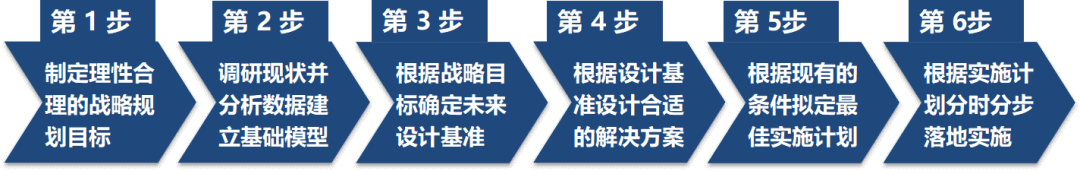

我們先了解一下企業做物流倉儲智能升級改造,項目規劃和落地實施要遵循的六個步驟(參看圖1):
第一步:由于智能物流倉儲升級不僅要滿足現有出入庫作業及倉儲需求,還要滿足至少未來3-5年的業務變化。所以首先企業要預測和分析至少未來五年的業務發展目標,訂單結構、生產產能規劃、作業效率要求、財務投資要求等指標。
第五、第六步:倉庫升級改造方案設計確定后,就到了具體自動化設備的供應商選擇、實施計劃和項目執行過程分解步驟。一個好的實施計劃可以有效縮短項目的工期,將升級改造對企業經營活動的影響降到最小,從而節約實施成本。最后企業根據實施計劃按功能或者區域方案,對物流設備分步安裝調試完成改造升級。
2、企業倉庫升級改造案例分享我們分享一個生產企業倉庫改造升級的案例,該企業的產品以外銷為主。在疫情的大環境下,其外銷成品的周轉率大幅下降,庫位凸顯不足。由于庫位不足,生產的成品只能堆放在產成品倉庫通道兩邊,或占用了原材料倉庫。這樣不僅導致出貨作業效率低下,也留下了安全隱患。???????經過初步調研,我們發現客戶的現有倉庫有很多問題(參看圖2)。例如工廠內的工位器具樣式有多種,同樣規格的產品有時會存放在不同尺寸的載具中,使得倉庫自動化升級改造的難度增加。廠房內的貨架的高度普遍不高,直接導致了整個廠房的空間利用率較低,還有工廠倉庫的現有布局設計也存在很多問題。

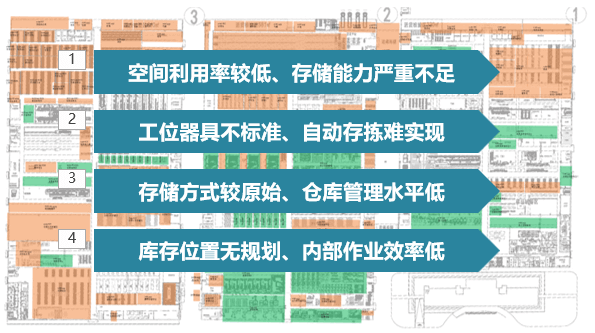

(圖2:企業目前倉庫存在的主要問題)
在初步調研的基礎上,我們在現場進行了詳細的數據收集以及工藝調研,并設計了該企業的物流倉庫智能化升級方案。我們的規劃設計關鍵步驟如下:
我們首先對工廠的整體布局以及生產流程進行現場調研,了解產品工藝流程可以更好的理解物料流動需求。該企業一共有3個廠房,每個廠房生產的產品,生產工藝都不相同,原材料和半成品需要在3個廠房之間搬運。其次在系統升級前需要了解現有廠房的運作模式,物料的搬送形式和統一標準化工裝器具。因為工裝器具的標準化有利于實現自動化搬運,更加容易提高作業效率。通過現場調研我們整理出整個廠房的工藝流程、物流動向、每種物料的裝載形式和數量為數據分析做準備。
數據分析:根據收集到的歷史數據,建立相關分析模型。數據分析階段會使用多種分析方法,例如ABC分析法、PCB分析法和EIQ分析法等。通過關聯ERP系統數據庫中發貨記錄、成品體積、成品型號分類、庫齡報表等表格數據,我們統計出最近一年的發貨數量。按成品品類以及產線分類,得到了每個廠房成品需要的庫位數量以及每天收發貨數量。
設計基準:從歷史的入庫、發貨數據中,我們可以得出一些規律。比如產品的淡旺季時間發貨波動量,促銷活動或者某些歷史事件對產品銷量的影響或者發貨平均值與最大值之間的比例關系等,這些是我們設計所參考的基礎。為了規劃的系統可以滿足5年后的使用需求,我們參考了客戶企業市場預測部門對未來的市場的預測數據,并與企業高管進行研討修正,得到未來5年的業務數據模型。

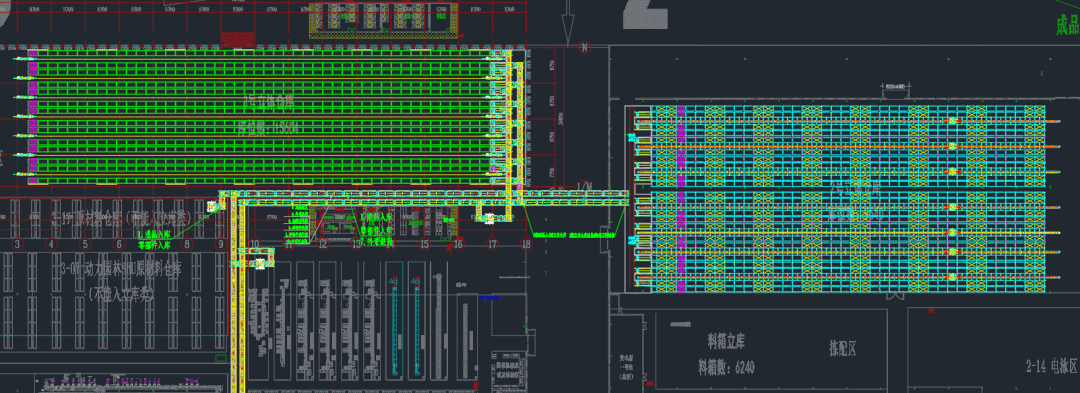

設計方案(參考圖3):由于該項目是舊廠房的升級改造,有很多限制條件,例如地面承重和建筑的高度等。對于線邊倉庫我們選擇了四向車方案,不對地面和建筑高度進行改造。四向車倉庫作為密集存儲設備,空間利用率高,對廠房高度要求不高,且具有易擴展的特點。成品倉庫的存儲需求缺口較大所以選擇了ASRS立庫方案,并對現有倉庫的地面和屋頂按照自動化立庫需求做了相應改造。
(圖3:企業倉庫升級改造設計方案)客戶建設了24米高的自動化立庫后,將庫位水平提高了一倍之多達到2萬多庫位,可以滿足未來至少未來5年的業務增長量。通過架設二層鋼平臺并配備了輸送線,將產成品從10米的高度輸送到立體倉庫。這樣大大減少了地面的運輸作業,減少人員與叉車動線的交叉。和機械化倉庫相比,自動化立庫既減少了人工搬運,又提高了庫存準確度。倉庫軟件系統也進行了相應升級,上線了WMS和WCS系統。
3、知行智融建議
企業倉庫升級改造需要遵循科學的方法論和步驟,企業一定要清醒的意識到倉庫改造升級的復雜性。由于限制條件往往比新建倉庫還要復雜,建議企業在實施物流倉庫改造的項目時要把控好以下四個要點:
01倉庫升級改造要以公司的業務需求和作業要求為出發點。最好拿出以往一到兩年的倉庫運營數據做分析,并結合業務流程,找出作業效率的瓶頸來做重點優化。倉庫設備選型不要追求越先進越好,選擇適合企業作業需求和限制條件,又能滿足作業效率和彈性的倉庫升級改造方案。
02物流倉庫升級改造要支持企業的長期發展需要。升級倉儲系統是有預見性和適當?shù)南冗M性,要能滿足企業未來至少5年的業務需求。企業要科學預測和分析未來業務增長、產品訂單的結構、庫存結構和出入庫數量等關鍵數據。
03倉庫升級改造要制定科學有彈性的項目實施計劃。當前商業市場瞬息萬變,往往市場部做出的銷售預測過于樂觀,亦或是訂單結構發生了意料之外的變化。畢竟企業市場部門也不是先知,對未來數據的預測總是會存在誤差。為了規避項目投資風險,對于大型的物流自動化項目,不論是新建還是改造項目,我們都建議客戶要分步實施,盡量不要一次上馬。根據業務需求變化保留彈性調整能力,從而大大減少企業的投資風險。
04倉庫升級改造需要專業的人才負責實施和精益改善。企業對現有倉庫改造升級需要借助外部的專業咨詢機構進行方案設計,但倉庫改造方案落地實施和日常精益運營提升都需要企業內部專業的人才支撐。
